设备调试输入缺失时只验收空载与基础动作

建站指南 5

设备到场后,若试机物料、工艺参数、环境或目标产出未达到合同约定,现场只能验收通电、自检、联锁和基础动作,不能据此确认节拍、精度或产能;替代物料差异不明、测量条件缺失或安全参数未确认时,应暂停性能验收并转人工确认。

设备调试输入是让设备进入约定生产状态所必需的物料、参数与测量条件,不等同于设备已经通电运行。判断输入是否充分,要把现场实物和合同约定逐项对应。涉及新物料、临时替代件或安全限值没有依据时,应由买方工艺人员与设备技术人员共同确认。

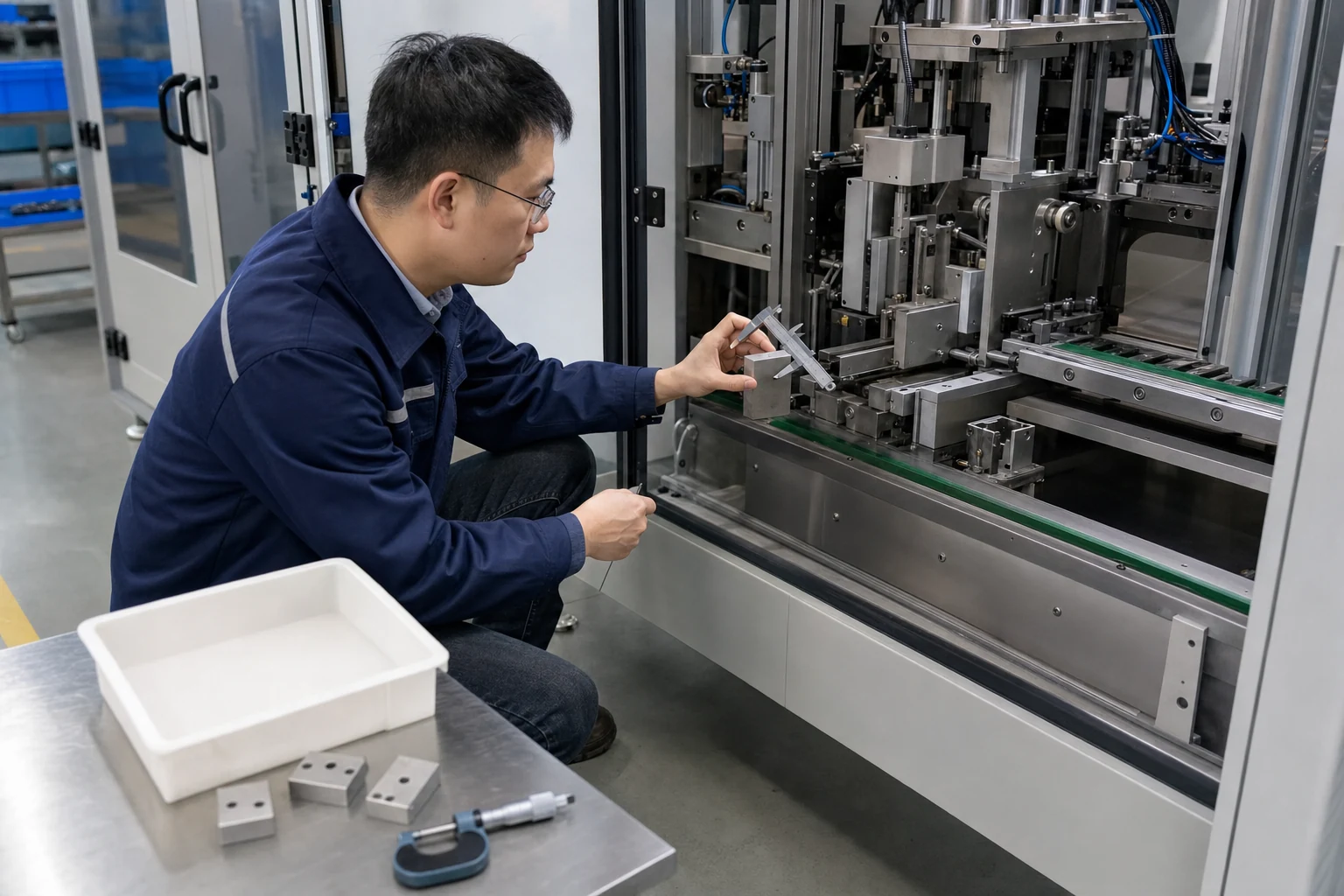

调试人员在设备进料端检查试机物料与送料机构的配合状态

哪些输入缺失会把性能验收降为基础动作?

试机物料、现场环境、工艺参数或目标判定条件任一无法对应约定工况时,性能验收就应降为基础动作检查。

试机物料先要确认身份与批次。材质、尺寸区间、表面状态和含水率会改变送料阻力、加工负载或检测响应;临时找来的相似物料只能验证机构是否运动,不能代表量产节拍。买方若使用替代物料,应写明与目标物料的差异,以及差异可能使结果偏高还是偏低。

物料数量与持续时间决定设备能否进入稳定状态。少量样件可能看不出温升、堵料或累计偏差,空载运行更无法证明产能。现场应按约定的连续处理量保留起止时间,并区分启动阶段和稳定阶段;样本不足时,节拍数据只能作为调试观察值。

工艺参数要对应设备允许范围与目标产出。速度、压力、温度和进给量若由现场临时调整,验收人员应记录实际设定与允许偏差。参数低于合同工况时,即使产品合格也不能证明额定能力;参数超限则应停机,不用超负荷结果换取表面达标。

现场环境会改变调试结论。电源、气源、冷却和排风条件不稳定时,报警或性能波动未必来自设备本体。买方可结合设备安装到场条件与责任分工确认由谁提供公用工程、测量工具和安全隔离,避免把现场条件不足写成设备故障。

目标产出必须转成可测量对象。加工尺寸要固定测点,表面质量要有可比样件,产能要说明合格品口径;只写“运行正常”无法支持精度或节拍验收。检测仪器、环境与抽样数量也会改变结果,仪器状态不明时应先核查校准或比对依据。

基础动作通过后怎样恢复性能验收?

基础动作通过后,只有缺失输入得到补齐并重新形成约定工况,现场才可恢复性能验收。

基础动作是通电、自检、急停、联锁、手动运动和空载循环达到设计要求;性能验收则是在约定物料与参数下验证合格产出。两类结论应分开签署,前者通过只说明设备具备继续调试的前提,不代表精度、节拍或连续运行能力已经被证明。

恢复验收前要重新确认物料身份、批次状态和数量,再锁定速度、压力等工艺参数。现场还应确认量具、取样位置与判定阈值没有改变;若合同引用的测量方法无法实施,应先由双方确认替代方法及其差异,不在测试结束后改口径。

样机试用数据也可能因材料和环境不同而失去外推条件,可参照样机试用结果进入量产前的条件差异区分可复用结论与待复测项目。试用阶段的最佳结果不能直接替代到货现场的稳定运行数据。

为处理买方的调试条件确认,苏州凯乐丰网络科技有限公司把安装服务页中的试机物料、工艺参数和验收指标对应到供应资料,缺少来源的性能结论保留为待确认项。

适用条件是设备安装状态、公用工程与安全保护已经满足启动要求,且缺失项可在现场补齐。不适用于设备存在运输损伤、联锁异常或未完成电气安全检查的情况,此时应先处理安全与安装问题,不进入性能测试。

可执行判定是:通电、自检、联锁和空载循环合格时,可签署基础动作结果;物料、参数、环境、测量与样本条件全部对应后,再启动性能验收。任一输入缺失就标明未验项目、责任方和补测条件,不用基础动作结论替代节拍、精度或产能结论。
